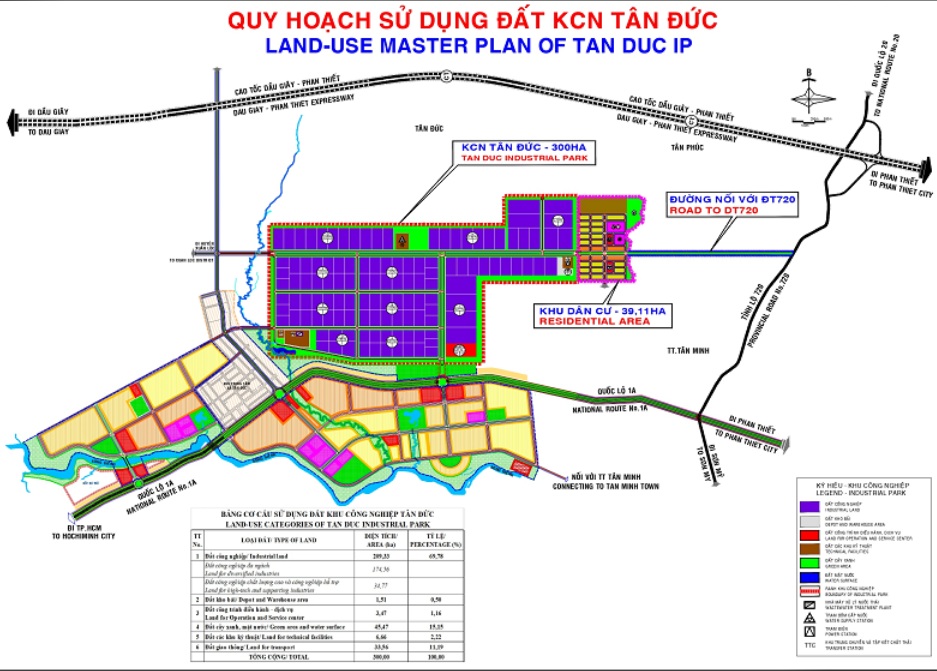

Dự án Khu công nghiệp Tân Đức tại tỉnh Lâm Đồng là một trong những dự án được đầu tư nhằm đáp ứng yêu cầu công nghiệp hóa – hiện đại hóa và thu hút đầu tư sản xuất tại vùng Tây Nguyên.
Dưới đây là phân tích chi tiết về dự án này, bao gồm: vị trí, quy mô, chủ đầu tư, tiến độ, hạ tầng, thu hút đầu tư, ưu điểm – thách thức,
| Dự án: Khu công nghiệp Tân Đức | Ngày khởi công: |
| Vị trí: Xã Tân Minh, tỉnh Lâm Đồng | Thời hạn vận hành: 2021-2071 |
| Tổng diện tích: 300ha | Tổng vốn đầu tư: 1.200 tỷ đồng |
| Chủ đầu tư: Công ty Cồ phần Sonadezi Bình Thuận | Tỷ lệ lấp đầy: |
Vị trí & chủ đầu tư
- Dự án đặt tại xã Tân Minh (không tìm được bản chính xác phường xã nếu có sự thay đổi) thuộc tỉnh Lâm Đồng. Cụ thể: “Dự án Đầu tư xây dựng và Kinh doanh hạ tầng KCN Tân Đức có diện tích 300 ha (thuộc địa bàn xã Tân Minh, tỉnh Lâm Đồng)” do Công ty Cổ phần Sonadezi Bình Thuận làm chủ đầu tư.
- Diện tích đất thuê đã được UBND tỉnh quyết định cho thuê 3 đợt với tổng diện tích là 288,51 ha/300 ha, đạt hơn 96% tổng diện tích.
- Chủ đầu tư chịu trách nhiệm phát triển hạ tầng khu công nghiệp, thu hút đầu tư, cho thuê đất công nghiệp.
Quy mô & hạ tầng dự án

- Diện tích theo quy hoạch: khoảng 300 ha.
- Hạ tầng kỹ thuật: Theo báo cáo đến thời điểm gần đây, “các hạng mục giai đoạn 1 của dự án đã được thi công cơ bản hoàn thành khoảng 90% khối lượng như: các tuyến giao thông nội bộ, nhà máy xử lý nước thải, trạm bơm tăng áp, trạm bơm cấp nước, hệ thống chiếu sáng, trồng cây xanh dọc đường…”
- Điện năng: Một dự án bổ sung gồm trạm biến áp 110 kV Tân Đức và đường dây 110 kV Hàm Tân 2 – Tân Đức (dài khoảng 26,3 km) đang được đầu tư bởi Tổng Công ty Điện lực Miền Nam với công suất 2 × 40 MVA (giai đoạn đầu là 1 × 40 MVA). Tổng mức đầu tư khoảng 287 tỷ đồng.
- Thời điểm được cho thuê đất: đến nay đã cho thuê ~288,51 ha.
- Thu hút đầu tư ban đầu: Chủ đầu tư Sonadezi Bình Thuận cho biết đã ký thỏa thuận thuê lại đất khoảng 58,22 ha với 11 doanh nghiệp (vốn trong và ngoài nước). Và thời điểm hiện tại KCN đã thu hút được 3 dự án đầu tư (2 dự án trong nước, 1 dự án FDI) với tổng vốn đăng ký khoảng 725 tỷ đồng + 3,5 triệu USD.
Tiến độ thực hiện
- Phần hạ tầng: Giai đoạn 1 đã thi công cơ bản hoàn thành ~90% khối lượng.
- Công tác giải phóng mặt bằng (GPMB) và thuê đất: Đã đạt 288,51/300 ha (~96%).
- Dự án trạm biến áp và đường dây điện: Dự kiến khởi công tháng 3/2026 và đóng điện tháng 9/2026 nhưng đang gặp vướng mắc quy hoạch và đất đai.
- Mặc dù tiến độ rất tốt về mặt cho thuê đất và hạ tầng kỹ thuật, tuy nhiên vẫn còn phần việc thực hiện để hoàn thiện toàn bộ hạ tầng và thu hút dự án lớn hơn.
Hệ thống cấp điện
– Tổng công suất cấp điện khoảng 55.742KVA.
– Trong thời gian đầu, nguồn 22kV được cấp từ tuyến 22kV hiện hữu trên tuyến Quốc lộ 1.
– Về lâu dài, đầu tư xây dựng trạm biến áp 110/22kV 20MVA (giai đoạn 1) và nâng cấp lên thành 110/22kV 63MVA (giai đoạn hoàn thiện) lấy từ tuyến 110kV Xuân Lộc (Xuân Trường) hoặc từ tuyến 110kV Tánh Linh hoặc từ xuất tuyến 110kV của TBA 220/110kV khu công nghiệp Sơn Mỹ.
Hệ thống cấp nước
– Giai đoạn đầu: Nguồn nước từ nhà máy nước Tân Minh cấp cho trạm bơm tăng áp 1 để dùng cho đầu tư cơ sở hạ tầng khu công nghiệp.
– Giai đoạn sau: Sử dụng nguồn nước thô từ hồ Biển Lạc (thông qua kênh tiếp nước Biển Lạc – Hàm Tân dẫn về, xử lý) cấp cho trạm bơm tăng áp 2.
– Tổng công suất cấp nước: 10.500m3/ngày đêm.
Hệ thống chữa cháy
– Dọc theo các tuyến đường ống cấp nước có bố trí trụ cứu hỏa D100, bán kính phục vụ 150m với áp lực tại điểm bất lợi nhất là 10m.
– Lượng nước chữa cháy được tính cho 2 đám cháy đồng thời, thời gian chữa cháy 3 giờ với lưu lượng mỗi đám cháy 15 lít/giây. Nước dự trữ chữa cháy 187m3.
Hệ thống xử lý nước thải
– Xây dựng trạm xử lý nước thải với công suất 6.850m3/ngày đêm
– Nước thải sau khi xử lý đạt tiêu chuẩn môi trường (Cột A, Kq=0,9 và Kf=0,9) theo Quy chuẩn kỹ thuật quốc gia về nước thải công nghiệp QCVN 40:2011/BTNMT của Bộ Tài nguyên và Môi trường trước khi thải ra sông Giêng.
– Lắp đặt hệ thống quan trắc tự động để kiểm soát liên tục lưu lượng và các thông số (nhiệt độ, pH, COD, TSS…) của nước thải trước cửa xả của trạm xử lý nước thải tập trung.
Hệ thống viễn thông
– Nguồn cấp: Từ tổng đài của trung tâm bưu điện Tân Đức đi theo Quốc lộ 1 có tuyến cáp quang đấu nối vào tổng đài của khu vực. Từ đây cáp (ngầm) của mạng nội bộ sẽ được đấu nối với các tủ cáp của các khu vực.
– Dự kiến dung lượng lắp đặt khoảng 2.400 thuê bao.
Thu hút đầu tư & chiến lược phát triển
- Chủ đầu tư đã ký thỏa thuận thuê đất với 11 doanh nghiệp trên diện tích ~58,22 ha.
- Trong số đó: 3 dự án đầu tư đã đăng ký chính thức: 2 trong nước và 1 FDI với vốn khoảng 725 tỷ đồng + 3,5 triệu USD.
- Chiến lược hướng tới: hoàn thiện hạ tầng cơ bản để thúc đẩy các “dự án thứ cấp” (đầu tư thuê lại đất, nhà xưởng xây sẵn, dịch vụ hỗ trợ sản xuất) nhằm nâng cao tỷ lệ lấp đầy và khai thác hiệu quả quỹ đất còn lại.
- Việc đảm bảo nguồn điện, nước, xử lý chất thải được xem là yếu tố rất quan trọng để thu hút các nhà đầu tư công nghiệp trong thời gian tới — đặc biệt là các ngành yêu cầu hạ tầng mạnh, ổn định.
- Ưu điểm nổi bật
- Vị trí và quỹ đất tương đối lớn: 300 ha là quy mô đáng kể cho một khu công nghiệp, cho phép đa dạng ngành nghề và phát triển mạnh hơn.
- Hạ tầng đang được đẩy nhanh: Với hầu hết hạng mục hạ tầng giai đoạn 1 đã hoàn thiện ~90%, tạo điều kiện tốt cho các doanh nghiệp sẵn sàng đầu tư.
- Cho thuê đất đã gần hoàn thành: Việc thuê ~96% diện tích là dấu hiệu tốt, tạo ra hiệu ứng lan tỏa, niềm tin cho các nhà đầu tư mới.
- Chủ đầu tư uy tín & cam kết hoàn thiện nguồn điện: Chủ đầu tư là Sonadezi Bình Thuận – một đơn vị có kinh nghiệm; việc phối hợp với ngành điện để nâng cấp lưới 110 kV là một điểm cộng lớn.
- Cơ hội phát triển trong vùng Tây Nguyên: Lâm Đồng nằm trong vùng có nhiều tiềm năng phát triển công nghiệp, kết hợp với nông nghiệp, du lịch… KCN sẽ góp phần tạo việc làm, thúc đẩy phát triển địa phương.
Thách thức & rủi ro
- Nguồn điện chưa hoàn toàn ổn định: Dù dự án trạm biến áp 110 kV đang triển khai, nhưng đang còn vướng mắc về quy hoạch đất đai và hướng tuyến đường dây. Việc này có thể làm ảnh hưởng đến tiến độ cung cấp điện cho nhà máy hoạt động.
- Tỷ lệ lấp đầy mới ở giai đoạn đầu: Mặc dù đã có 3 dự án chính thức nhưng so với diện tích gần 300 ha còn khá nhiều quỹ đất chưa được sử dụng. Tỷ lệ lấp đầy thấp có thể ảnh hưởng đến hiệu quả kinh tế của khu công nghiệp và chủ đầu tư.
- Hạ tầng hỗ trợ cần hoàn thiện: Ngoài đường giao thông, cấp nước, chiếu sáng, xử lý nước thải, còn cần hệ thống logistics, dịch vụ, lao động & đào tạo kỹ năng… để đáp ứng nhu cầu doanh nghiệp lớn.
- Cạnh tranh với các KCN khác: Trong vùng và trong cả nước, nhiều khu công nghiệp đang cạnh tranh thu hút đầu tư, đặc biệt là các vùng gần cảng biển, sân bay, logistics tốt hơn. KCN Tân Đức cần định vị rõ ưu thế của mình.
- Rủi ro về thủ tục & môi trường: Việc vướng mắc về quy hoạch như đường dây điện — nếu kéo dài có thể ảnh hưởng đến sự tin cậy của nhà đầu tư. Đồng thời, khu công nghiệp cần phải đảm bảo các tiêu chí môi trường, an toàn lao động, xử lý nước thải… để tránh rủi ro pháp lý hoặc ảnh hưởng đến địa phương.
Tác động kinh tế – xã hội & môi trường
- Tạo việc làm: Khi khu công nghiệp đi vào hoạt động đầy đủ, sẽ tạo ra nhiều công ăn việc làm cho địa phương – đặc biệt là lao động phổ thông và kỹ thuật từ tỉnh Lâm Đồng và vùng lân cận.
- Thúc đẩy kinh tế vùng: Việc hình thành KCN giúp chuyển dịch cơ cấu kinh tế từ nông nghiệp sang công nghiệp – dịch vụ, tăng thu ngân sách địa phương, kích thích các ngành phụ trợ, logistics, dịch vụ lao động.
- Hạ tầng phát triển: Khu công nghiệp thường đi kèm với hạ tầng khu vực: đường giao thông, cấp nước, xử lý môi trường – góp phần nâng cấp mặt bằng khu vực xung quanh.
- Môi trường: Việc đầu tư nhà máy xử lý nước thải, trạm bơm tăng áp…, thể hiện ý thức về môi trường. Tuy nhiên, nếu hoạt động công nghiệp mở rộng mạnh cần theo sát việc kiểm soát phát thải, chất thải công nghiệp để tránh ảnh hưởng đến môi trường địa phương và chất lượng sống.
- Thách thức xã hội: Việc chuyển đổi đất đai, giải phóng mặt bằng (nếu có) đôi khi ảnh hưởng tới người dân, cần có chính sách hỗ trợ tái định cư, đào tạo lao động để tránh việc người dân bị bỏ lại phía sau.
Định hướng phát triển trong tương lai
- Hoàn thiện hạ tầng “chìa khóa trao tay”: Khu công nghiệp cần cung cấp nhà xưởng xây sẵn, đất công nghiệp đã hoàn chỉnh pháp lý + hạ tầng kỹ thuật để doanh nghiệp có thể vào hoạt động nhanh.
- Thu hút ngành công nghiệp giá trị cao: Hướng tới các ngành như điện tử – công nghệ cao, phụ trợ ô tô, logistics – kho vận, nhằm nâng cao giá trị gia tăng và sử dụng lao động kỹ thuật.
- Liên kết với vùng và mạng lưới logistics: Kết nối giao thông với các cảng, sân bay, đường bộ và liên kết với chuỗi sản xuất trong và ngoài tỉnh để tạo lợi thế cạnh tranh.
- Phát triển bền vững – xanh – sạch: Xây dựng KCN theo mô hình thân thiện môi trường: sử dụng năng lượng tái tạo, xử lý nước thải hiệu quả, thiết kế cây xanh, tiết kiệm năng lượng để hấp dẫn nhà đầu tư quốc tế.
- Phát triển nguồn nhân lực – đào tạo nghề: Hỗ trợ đào tạo kỹ thuật cho lao động địa phương, hợp tác với các trường nghề để đảm bảo doanh nghiệp có nguồn nhân lực phù hợp.
- Tăng tỷ lệ lấp đầy: Tăng cường xúc tiến, quảng bá, tổ chức road‑show, ưu đãi thuê đất, linh hoạt trong đàm phán với doanh nghiệp để nhanh chóng chuyển từ “quỹ đất trống” sang “khu vực sản xuất đi vào hoạt động”.
Dự án Khu công nghiệp Tân Đức tại Lâm Đồng đại diện cho một bước tiến quan trọng trong việc mở rộng phát triển công nghiệp tại khu vực Tây Nguyên – với quỹ đất lớn, hạ tầng đang được hoàn thiện và tiềm năng thu hút đầu tư trong và ngoài nước. Nhìn chung, dự án đang trong giai đoạn “chuyển giao” từ xây dựng hạ tầng sang thu hút đầu tư và vận hành sản xuất — giai đoạn mà sẽ quyết định mức độ thành công và tốc độ phát triển thực tế.
Nếu chủ đầu tư, chính quyền địa phương và nhà đầu tư tận dụng tốt các yếu tố thuận lợi, xử lý được các vướng mắc hạ tầng và pháp lý còn lại, thì khu công nghiệp này có thể trở thành một động lực mới cho công nghiệp hóa – hiện đại hóa tỉnh Lâm Đồng, tạo việc làm, tăng trưởng kinh tế và góp phần nâng cao năng lực sản xuất của vùng.
Khu công nghiệp Tân Đức: https://greendragon.com.vn/khu-cong-nghiep-tan-duc/
